Ende 2019 fanden Konsultationen mit drei Bauunternehmen über die Möglichkeiten und das Kostenbudget für den Bau des neuen Schulgebäudes in zwei Phasen statt.

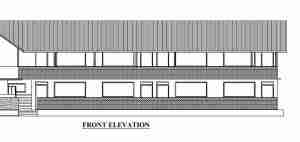

Letztendlich wurde beschlossen, das Projekt mit lokalen Bauherren durchzuführen.
Phase 1 im Zeitraum 2020 – 2021: 10 Klassenzimmer und Phase 2 im Zeitraum 2021-2024: komplette Bau- und Füllfunktionen

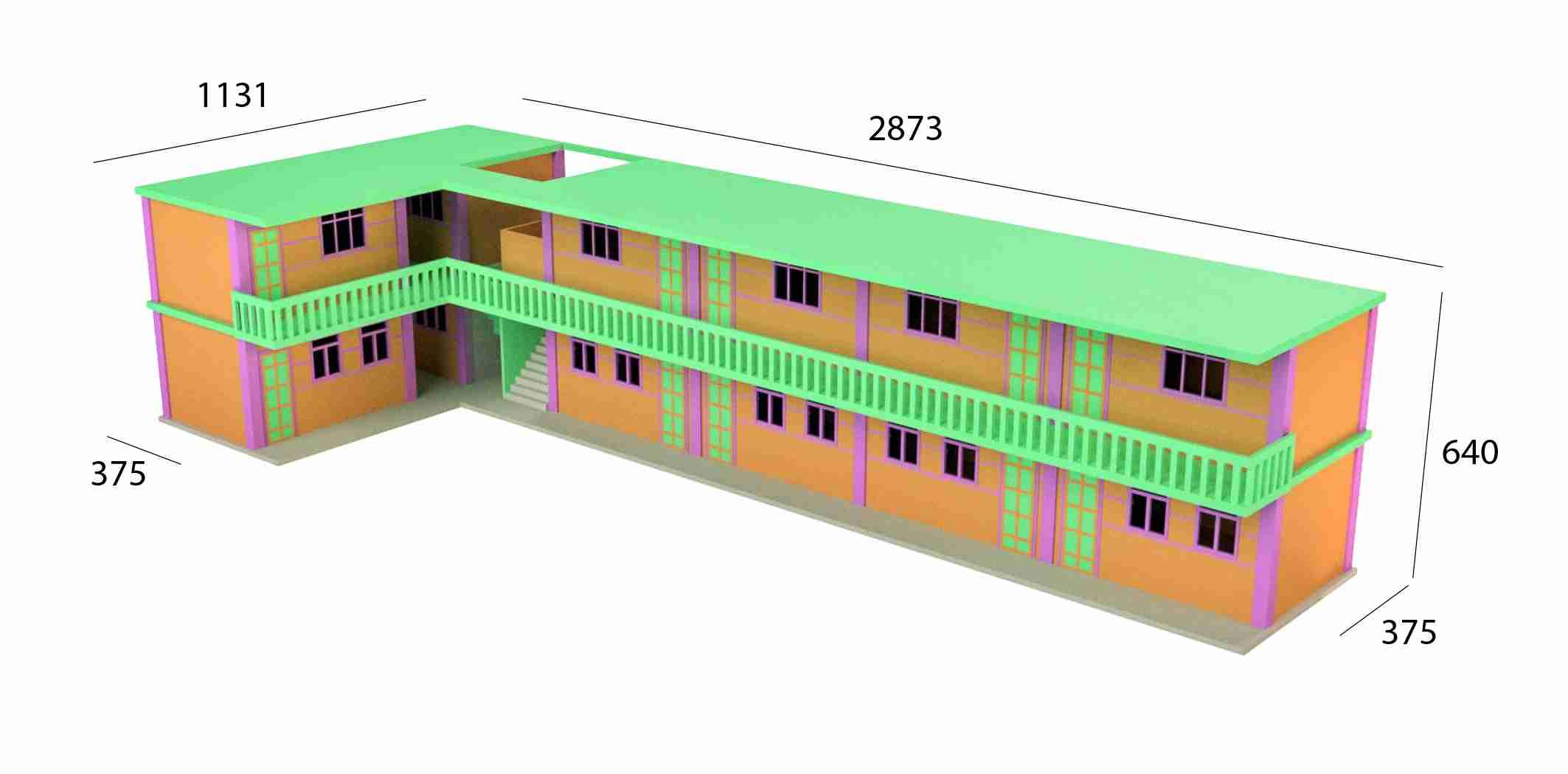

Ein detaillierter Kostenvoranschlag ist verfügbar.
| Anzahl Arbeitstage | 1200 |
| Zementsäcke | 1225 |
| Backstein | 18608 |
| usw | usw |
Die Kostenschätzung ergibt einen Gesamtbetrag für die
ERSTE PHASE von: fast €75.000,-
ZWEITE PHASE von: geräumig €50.000,-

Planierraupennivellierung Baustelle
1. PHASE ERSTE SCHRITTE

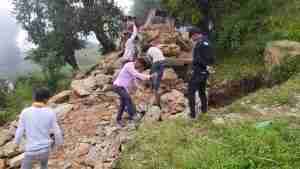

Der Bau einer Zufahrtsstraße durch ein Stück Land des Nachbarn war eine großartige Aktion. Dadurch können die LKWs die Baustelle erreichen, was viel Abschlepparbeit spart. Die Verwendung des Bulldozers zum Bau der hohen Stützmauer und zum Graben der großen Fundamentlöcher trug ebenfalls zum Start des Fluges bei. Zu einem bestimmten Zeitpunkt arbeiteten 20 Männer daran, mit dem Bulldozer Schritt zu halten, der nur begrenzt verfügbar war.

Zufahrtsstraße wird gebaut

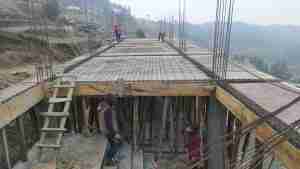

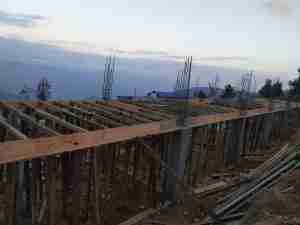

Rahmen tragen Säulen

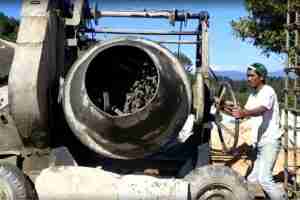

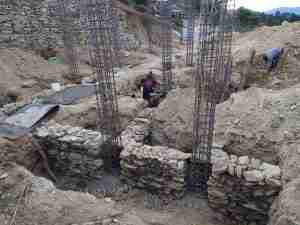

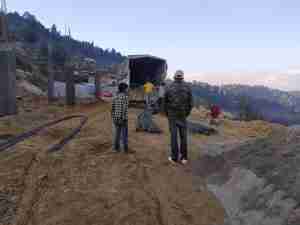

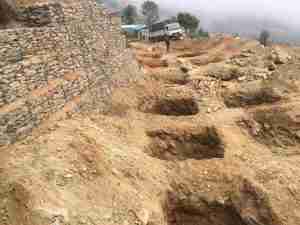

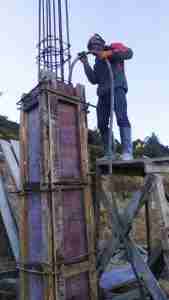

Viel Eisen und Beton wurden in das Fundament eingearbeitet, um alles erdbebensicher zu machen. Alle manuellen Arbeiten. Männer waren ein bisschen glücklich, als der große Betonmischer aus Kathmandu kam, denn das erspart ihnen viel harte Arbeit.

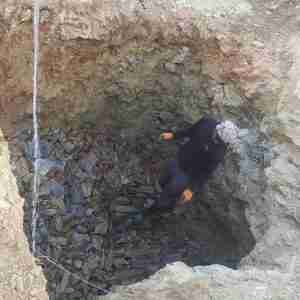

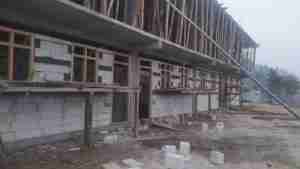

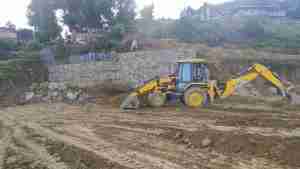

Nachdem die Fundamentbeine mit breiten Steinmauern verbunden waren, wurde die Baustelle mit dem Bulldozer eingeebnet, als er sich wieder in der Nähe befand.

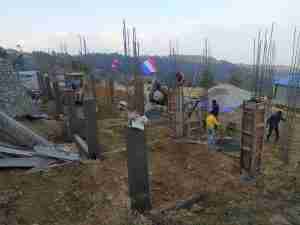

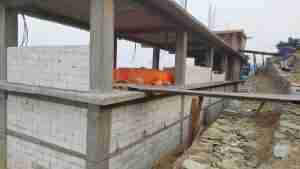

Alle Pfosten sind bis zur Höhe des ersten Stocks gemacht.

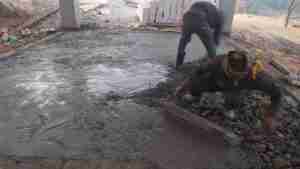

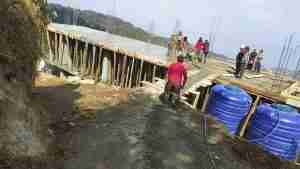

Eine ziemliche Herausforderung, schließlich gelang es uns mit Unterstützung von mehr als 40 Männern und Frauen aus der Gemeinde, die gesamte Bodenfläche an einem Tag mit Beton zu versorgen. Respekt.

Auf dem Rücken trugen die Frauen Körbe mit Sand und Kies mit einem Gewicht von bis zu 80 kg. 8 Personen haben für Essen und Getränke gesorgt. (16. Dezember 2020)
alle Stapel gegossen 3. Januar 2021

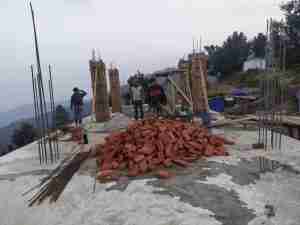

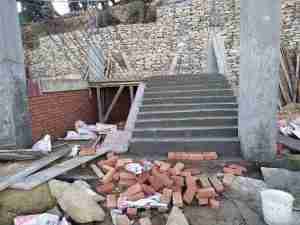

erster Teil der Treppe

Das Treppenhaus wird sofort in die Betonarbeiten einbezogen. Es ist ersichtlich, dass das Bauteam viel Erfahrung mit diesen Gebäudetypen hat.

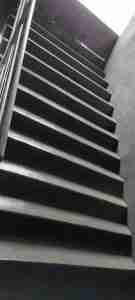

Treppe

oberstes Treppenhaus

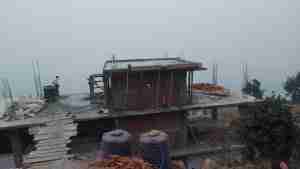

Dachtreppe fertig
Geländer
Übersicht Treppenhaus

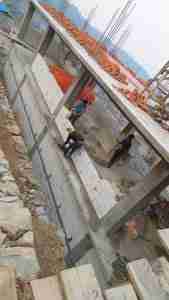

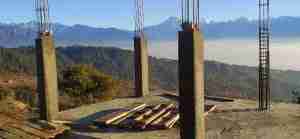

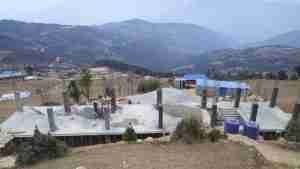

Die ersten Betonpfähle im 1. Stock wurden bereits gegossen.
größte Hälfte fertig
erste Ladung Steine

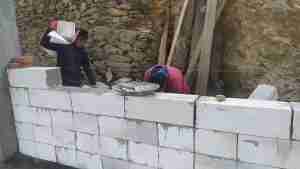

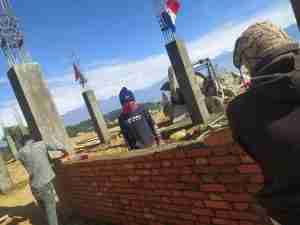

Die ersten Mauern wurden aus Ziegeln der nahe gelegenen Ziegelfabrik gebaut, die eine 5-stündige Autofahrt entfernt liegt.
erste Wand für den Treppenbau
Die Fenster und Türen sind lokal aus lokalem Holz gefertigt.
Beispiel Fenstereinheit

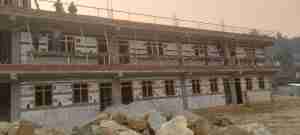

Stand 04.04.2021 alle Fensterrahmen und Türpfosten montiert

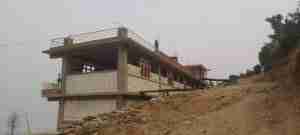

Fenster hinten und der erste Teil der Dachreling

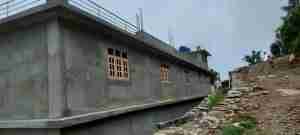

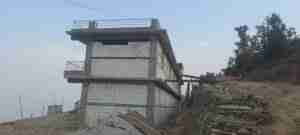

Heck

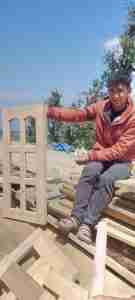

die ersten fenster für die rahmen

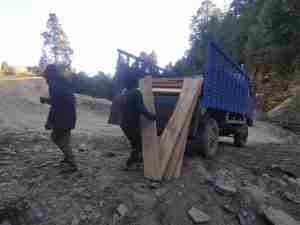

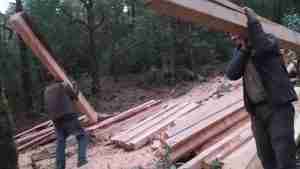

Holz von Freunden leihen
Türrahmen
Türverkleidungen

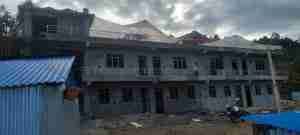

Türen platzieren Der Dachbau begann letzte Woche im Januar. Das gesamte Holz, das für das Zwischengeschoss verwendet wurde, wurde jetzt für das Dach verwendet.

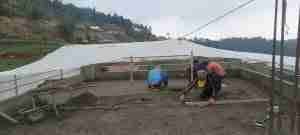

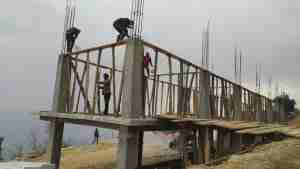

Vorbereitung für das Dach
HandarbeitDann Material für den konkreten Tag Freitag, 26. Februar sammeln
Mit Hilfe von fast 50 Frauen, Männern und Jugendlichen aus der Gemeinde gelang es uns, an einem Tag 10 Kubikmeter Beton herzustellen und auf dem Dach zu verteilen.
Anfang März wird das Dach für den Treppenbau fertig sein.

Dachtreppe fertig
Mauern von Traufen
Dachkante verputzt und Geländer montiert
Dachschräge zur Regenableitung

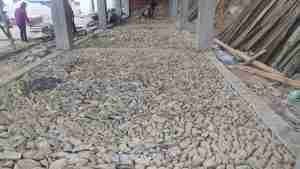

Der Boden des Erdgeschosses ist eigentlich ein großes Puzzle. Die Steine werden zugeschnitten und auf einer Schicht Betonmischung verteilt.

Auf der Umlaufbahn des ersten Stocks und auf dem Dach wird eine Balustrade errichtet. ersten 50cm Steine und eine Betonbewehrung mit einem Edelstahlzaun.

Balustrade auf dem Dach

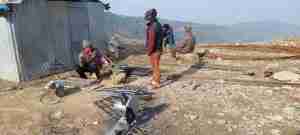

Zwei Metallarbeiter sind seit knapp 2 Wochen vor Ort, um die Balustraden und Stahlfenstergitter zu fertigen.

Im Inneren sind Stahlrahmen verbaut, die bei einem Erdbeben verhindern, dass große Glassplitter in die Klassenzimmer fallen.
Stahlgitter in Fenstern
viel Stuck
Stuck
Status 20. Mai Stuckklassenzimmer fertig

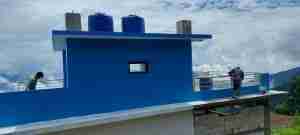

zurück auch ordentlich fertig

Zusammenarbeit
Strom anschließen

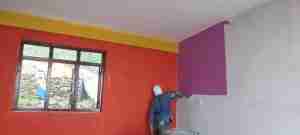

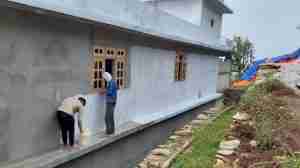

erste Schicht malen
über 700 Liter Farbe

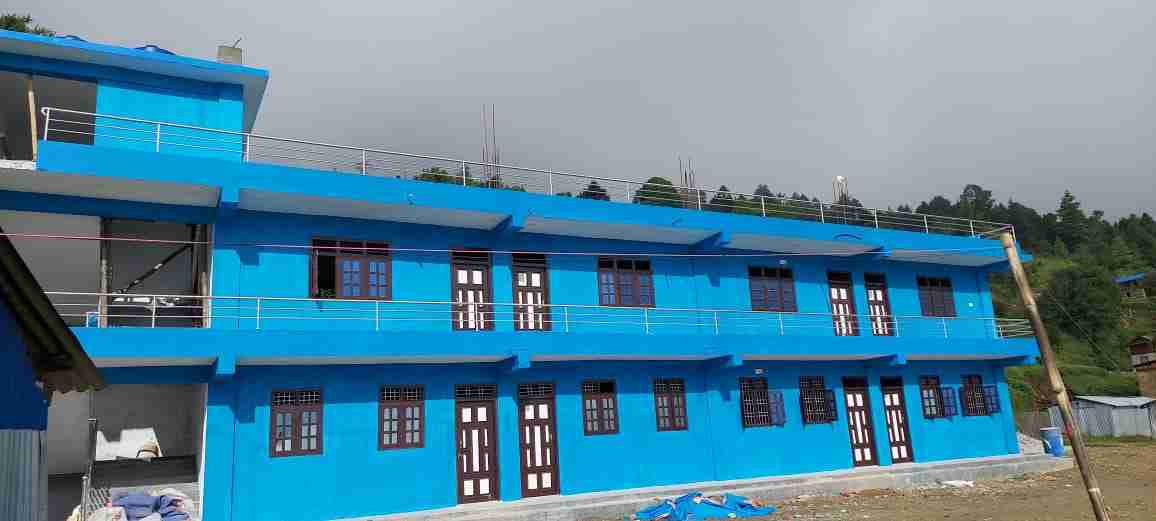

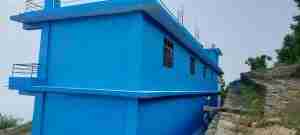

Himmelblau

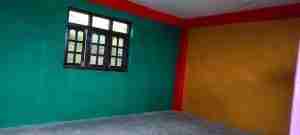

bunt
Lieblingsfarbe
Da der Bulldozer verwendet werden konnte, um die Fundamentlöcher zu bohren, wurde dies sofort für das Fundament für das getan, was ursprünglich als 2. Phase gepflanzt wurde. Danach wäre dies nicht möglich gewesen, da der Abstand zur Trennwand zu gering ist, um mit einer schweren Maschine arbeiten zu können.
Vier der 6 Männer, die den ersten Teil der Schule gebaut haben, waren froh, die Arbeit beendet zu haben. Mitte November 2021 ging es wieder los. Makar hatte dafür gesorgt, dass das nötige Material bereits vorhanden war, damit die Männer mit vollem Einsatz an die Arbeit gehen konnten.

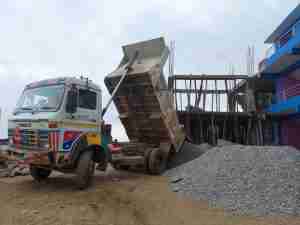

Sandlieferung.
Es ist unverständlich, dass dieser große LKW hierher kommen kann.

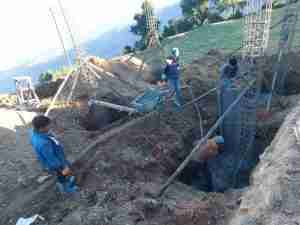

Tiefes Fundament

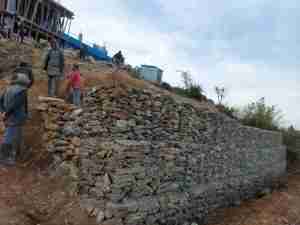

Stützmauer am Rand des Schulgeländes
Bau bereitDie temporären Sanitäranlagen
]
Inventar erforderlich sanitäre Einrichtungen

Realisiert wurde das schönste Sanitärgebäude im gesamten Areal. Was für ein Kontrast zur Wellblechhütte.

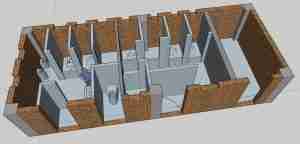

das Design

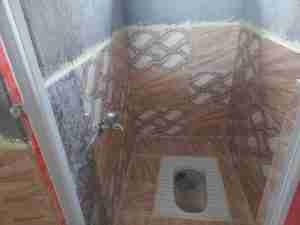

Toilette

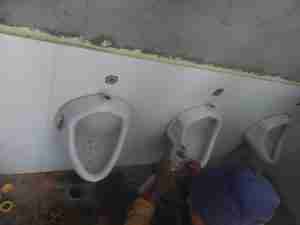

Urinale

septischer Raum
Waschblock

Sanitärgebäude mit 2 Wasserfässern auf dem Dach
Die Schulbehörde hat den starken Wunsch, eine gute Küche einzurichten, damit alle Kinder gut essen können.

Ein schön gefliester Küchenbereich ist eingerichtet und für die ersten Mahlzeiten für die große Gruppe ist bereits gesorgt. In der kommenden Zeit wird geprüft, wie die Kontinuität in der Essensversorgung organisiert werden kann.
schönes Essen im Freien
während wir zunächst davon ausgegangen sind, dass wir das internet über a nutzen würden

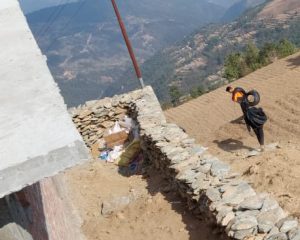

Anfang März 2022 wurden wir von der Nachricht überrascht, dass in Sailung Glasfaser-Internet installiert wird. 2 Tage später war es bereits in der Schule angeschlossen.

Computer wurden von Schulen in den Niederlanden gespendet und im Container nach Nepal verschifft.
alles zusammenfügen
eine völlig neue Erfahrung

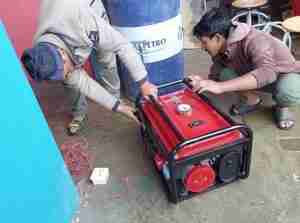

Generator, wenn der Strom mal wieder ausfällt
Beamer und ElektronikplatineDa die Lehrer von außerhalb von Sailung kommen, besteht der Wunsch darin, vorerst einen Raum als Lehrerwohnraum einzurichten.
Der Anstrich kann erst nach der Regenzeit erfolgen, wenn das Gebäude vollständig trocken ist. Die Farbe wird größtenteils von einer Lackfabrik in Nepal gesponsert.

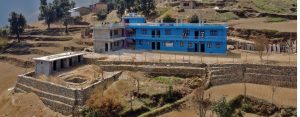

Es ist ein sehr farbenfrohes Gebäude geworden, sowohl innen als auch außen. 3 Handwerker aus Kathmandu waren mehr als 6 Wochen damit beschäftigt, die Arbeit zu erledigen.
Bedarf: Nivellierung, Entwässerung - Monsunbeständig, Trennung mit fast 2 Metern unteren Teilen usw.

Mit der Platzierung des Sanitärgebäudes auf einem niedrigeren Grundstück wurde auch entschieden, den unteren Teil in einen Spielplatz für die kleinsten Kinder zu verwandeln.

Das Gelände ist rundum mit stabilen Stützmauern abgeschlossen, um zu verhindern, dass die Seiten während der Regenzeit weggespült werden.
In der kommenden Zeit wird geprüft, ob ein Teil des Geländes mit Fliesen versehen werden kann.
